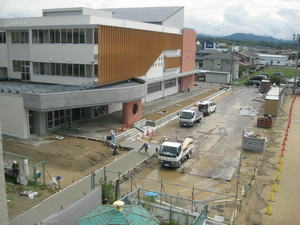

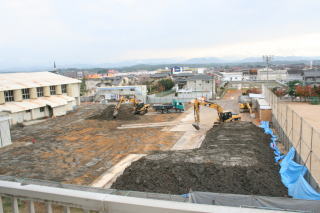

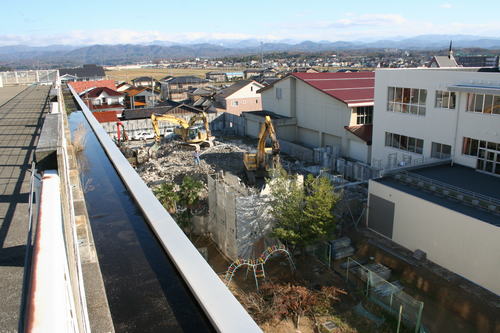

11月上旬より、旧校舎(音楽室、図工室、図書室、放送室、理科室、調理室、教室、便所)を解体します

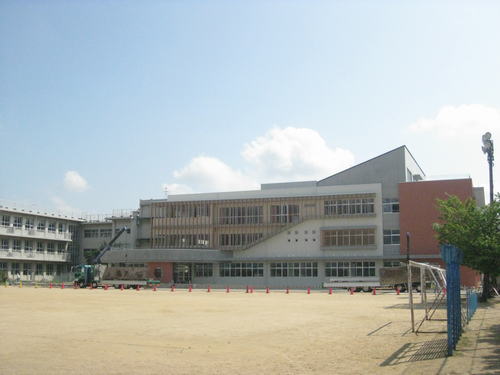

体育館の屋根は改修しました

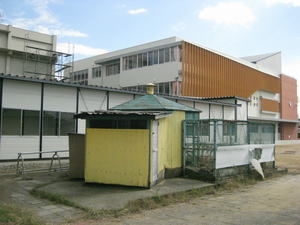

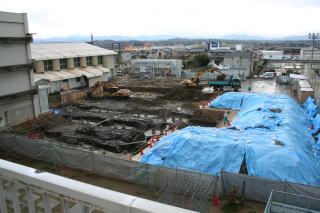

うさぎ小屋は10/29解体です




童明山も復帰しました。遊具が古く、危険なので撤去しました。
![]() |
![]() |
![]() |
| 児童玄関 | メディアルーム | 図書室(真ん中は視聴覚室) |
![]() |
![]() |
![]() |
| 教室 | 廊下 | |
![]() |
![]() |
![]() |
| 6年教室前廊下 | 3階廊下(メディア室上) | 階段 |
![]() |
![]() |
![]() |

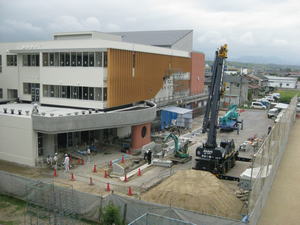

| ランチルーム・家庭室 | 調理室 | 図書室 |
![]() |
![]() |
![]() |
| 理科室 | 視聴覚教室 | 3階廊下(メディア室上) |





図工室から
体育館南側横
![]() |
![]() |
![]() |
| 職員室 | 児童玄関正面 | 理科室(棚が備え付けてあります) |
毎週水曜日に打ち合わせの会があります。今回新校舎内を見せてもらいました。

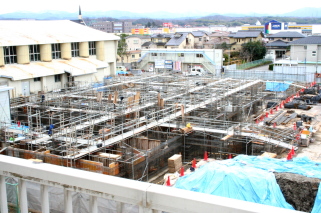

ほぼ基礎工事ができていました。各部屋や階段等を見ることができました。
校舎南側から白山、こまつドーム、鞍掛山や富士写ケ岳などがきれいに見えます。
早く新校舎に移りたくなりました。
![]() |
![]() |
![]() |
| 屋上は瓦屋根 | 児童玄関 | 2階5年教室 3階6年教室 |

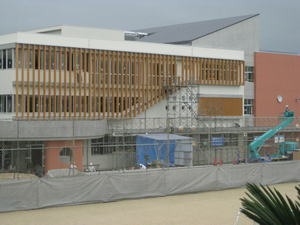

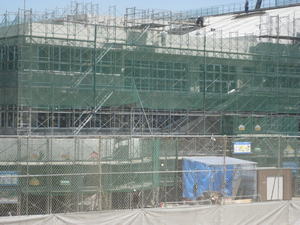

3階のサッシ窓の取り付けがスタート。

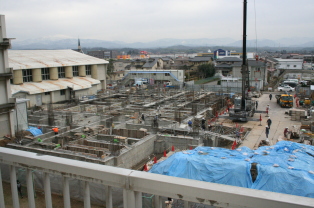

(左から5月18日 撮影)

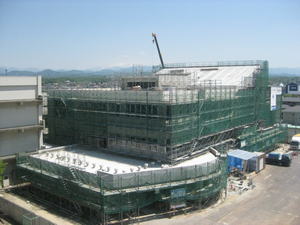

屋上の工事も順調です。

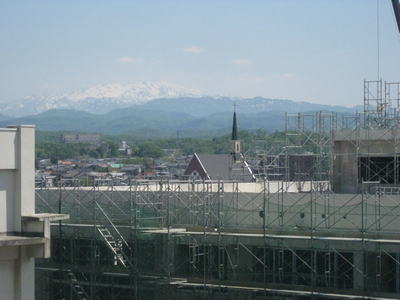

(左から5月6日 5月17日 撮影)

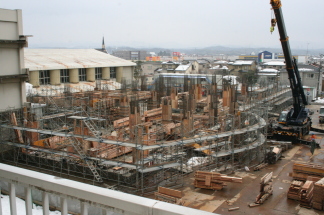

3階のコンクリート打ち工事終了。出っ張り部分もスタート。
(左から4月9日 4月19日 4月26日 撮影)
2階、3階とどんどん出来上がっています。A
(左から3月8日 3月14日 3月22日 撮影)
2階、3階とどんどん出来上がっています。@
(左から2月14日 2月22日 3月3日 撮影)
1階部分の外観が少しずつわかるようになってきました。
手前の円くなっている部分が玄関になります。
(左2月1日 右2月7日 撮影)
降り続く雪の中
工事が進められています。

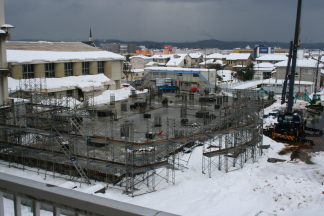

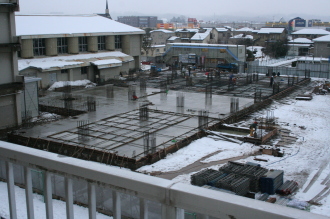

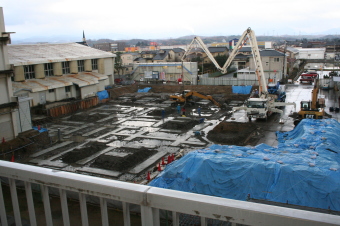

1階床部分のコンクリートが半分完成しました。
(左23年1月17日 右1月27日撮影)

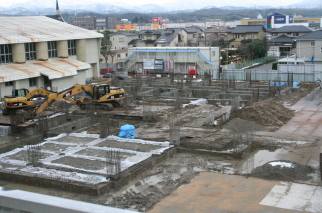

1月5日、今日から仕事始めです。
工事が再開されました。
(23年1月5日撮影)
1階部分の足場も取り外され様子がわかってきました。

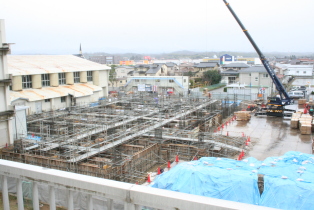

(左22年12月17日撮影 右12月21日撮影)
1階部分の工事が進んできています。
(左22年12月6日撮影 右12月10日撮影)
基礎工事が進んでいます。1階部分の基礎にとりかかりました。
(22年11月29日撮影)

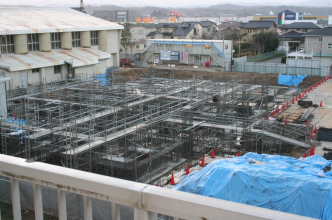

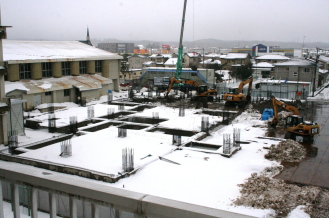

基礎工事が進んでいます。穴も深く大きくなっています。
(左22年11月5日撮影 右22年11月15日撮影)


仮設廊下が完成しました。

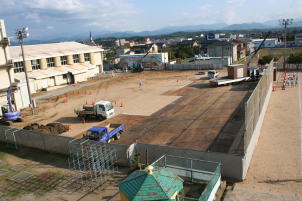

また運動場での工事が始まり、広さが半分になりました。
(22年10月7日撮影)

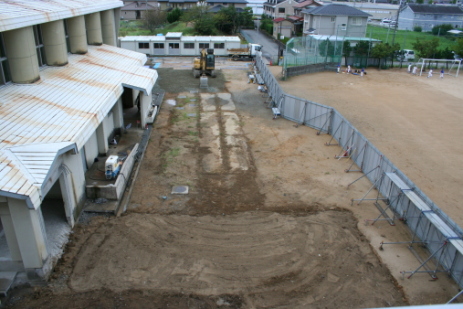

体育館の渡り廊下を壊しました。ここに新しい校舎をたてます。
(22年9月7日撮影3階図工室より撮影)

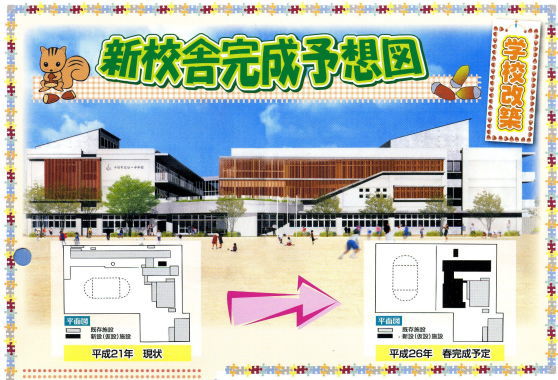

完成予想図

※PTA会報「だいいち」No.200記念号より
